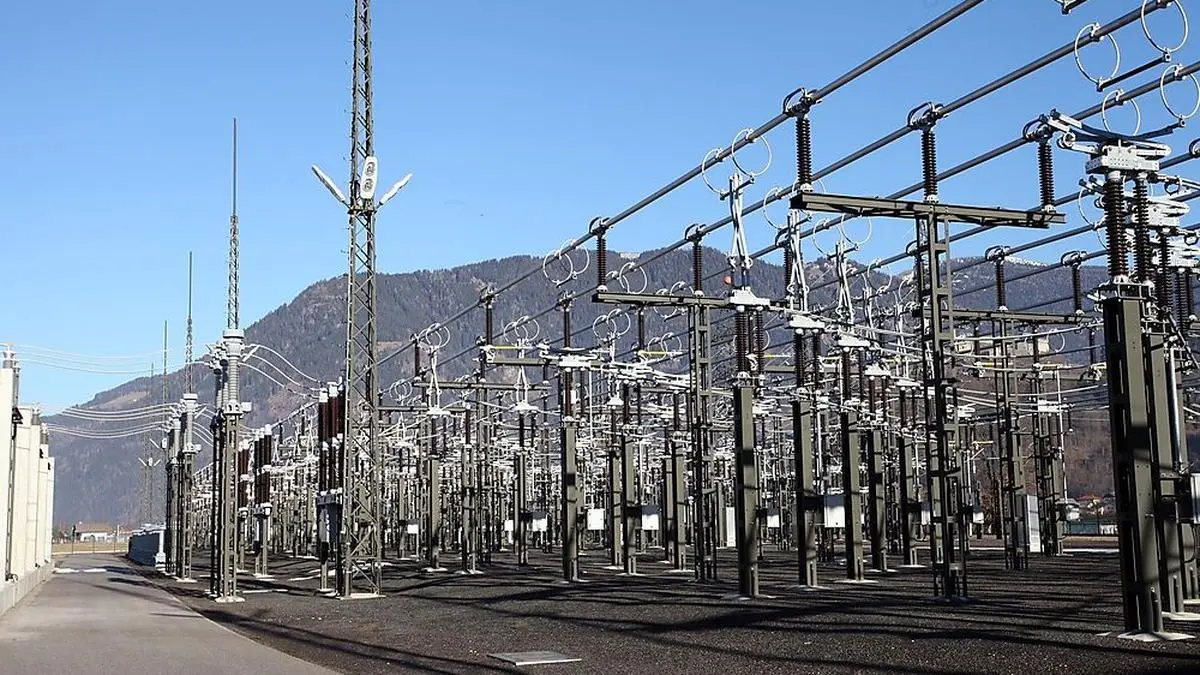

Rechnet man die Vorplanungen hinzu, dauert das Projekt „220/110-kV-Netzabstützung Villach“ knapp 15 Jahre. Nun steht die Wiederaufnahme der Bauarbeiten an. „Wir beginnen nächste Woche mit dem Montieren der Leiterseile auf die bestehenden Masten und werden auch die Vorbereitungen für den letzten Teil entlang der Autobahn treffen“, erklären Reinhard Draxler und Michael Marketz, beide Geschäftsführer der Kärnten Netz GmbH. Kurz vor Weihnachten erhielten sie die forstrechtlich letztinstanzliche Genehmigung für den Bau, bei einigen Grundstücken wird derzeit noch die Dienstbarkeit verhandelt. „Wir rechnen aber damit, dass auch diese Behördenverfahren demnächst abgeschlossen werden.“ Im Vorfeld wurde ja der bereits begonnene Bau nach einem Entscheid des Verwaltungsgerichtshofes gestoppt, weil unter anderem die Frage der Umweltverträglichkeitsprüfung geklärt werden musste.
Villach
Bau der 220/110-kV-Leitung geht weiter
Die Kärnten Netz hat nun forstrechtliche Genehmigung und setzt kommende Woche den Bau der 220/110-kV-Netzabstützung fort.
